2023年7月,公司渝涪高速项目部积极备战、迅速行动,及时解决了作业路段沿线区域的多起应急事件,清除了安全隐患,保障了高速路的安全通行。
一、路侧边沟落石落土清理

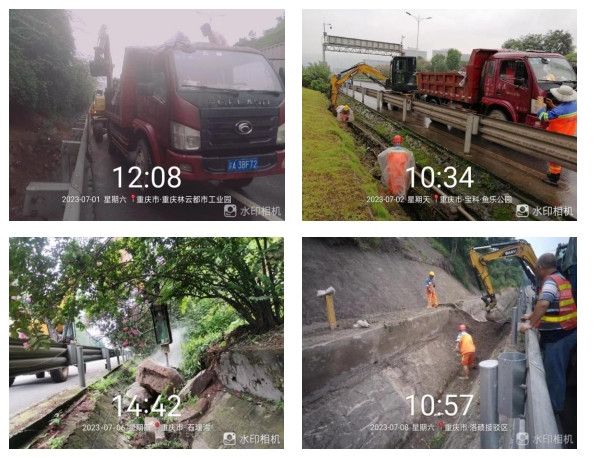

7月1日至7月8日,项目部为确保汛期高速沿线排水沟畅通、保障道路安全,采用人工配合机械的方式,对东环至姚家坝边坡零星落石落土进行清理。本次清理工作历时8天,出动载货汽车1台、除渣车2台、挖机1台、拖车1台和员工4人,成功清除了K1765+200、K1757+200、K1741+800-K1739等6处作业区域路测边沟的落石落土,达成既定目标。
二、线外高大隐患乔木移除

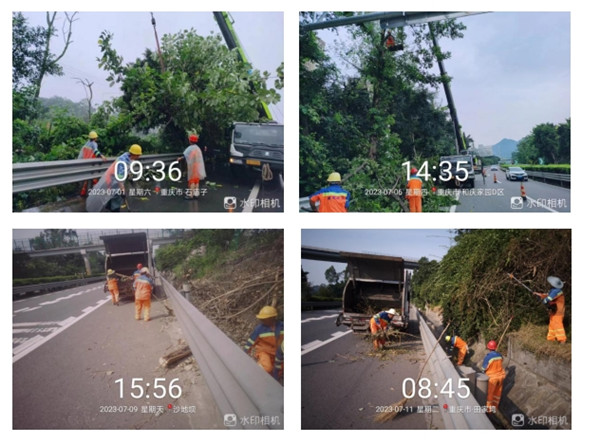

据了解,项目部每日开展了各处路段巡查工作,对有安全隐患的地方、作业不规范的行为,会及时纠偏和上报。7月1日至7月11日,项目部开展了存在倾倒隐患的线外高大乔木移除工作,每天安排载货汽车1台、25T吊车1台、压缩垃圾车1台、员工5人,对东环至姚家坝中桥沿线隐患乔木进行了移除。
三、车祸事故现场清理

7月11日,743进城方向发生一起车祸,项目部在接到通知后,第一时间安排人员抵达现场,按照高速执法队要求,打扫清理现场,及时排除二次安全隐患。

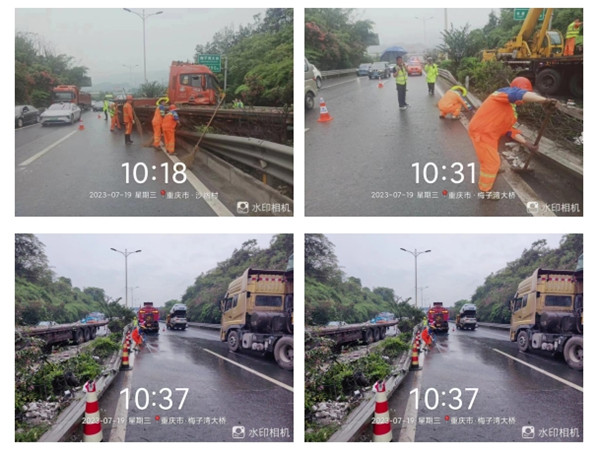

7月19日,梅子湾大桥处发生一起车辆事故,中央隔离点和防护栏损毁严重。项目部在收到处理通知后,立即安排水车1台、载货汽车1台、员工4人,迅速抵达目的地进行抢险清理。
四、暴雨后安全应急作业

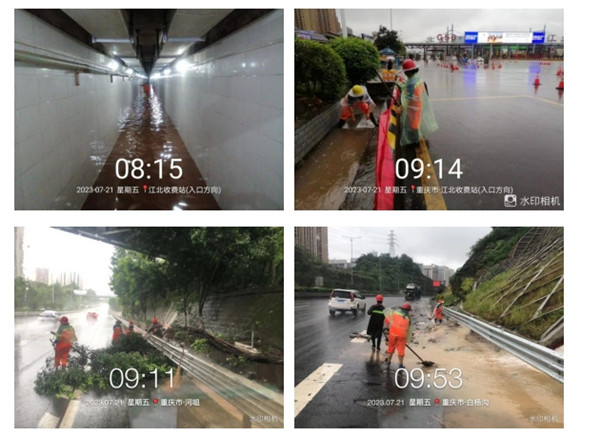

7月21日暴雨,渝涪高速全线多处漫水、行道树侧翻或遮挡车行道存在安全隐患,立即组织保洁3个组、绿化组对各区域情况进行了排查,对存在的问题进行初步处置,待暴雨后进行进一步处理,对安全隐患点立即清理。
